2024-04-09 15:24 [大数据] 来源于:大小新闻客户端
导读:大小新闻客户端3月18日讯(YMG全媒体记者 杨健 通讯员 王雅静 徐冰鑫 摄影报道)一座建筑面积3.6万㎡、集大数据、云计算、物联网等技术于一身的“最强大脑”,今年底将在莱山区滨海

大小新闻客户端3月18日讯(YMG全媒体记者 杨健 通讯员 王雅静 徐冰鑫 摄影报道)一座建筑面积3.6万㎡、集大数据、云计算、物联网等技术于一身的“最强大脑”,今年底将在莱山区滨海街道正式崛起。记者18日从现场获悉,继去年8月完成主体结构封顶之后,烟台移动5G大数据中心项目已进入外部幕墙及机电工程施工阶段,向年底竣工交付的目标强势冲刺。

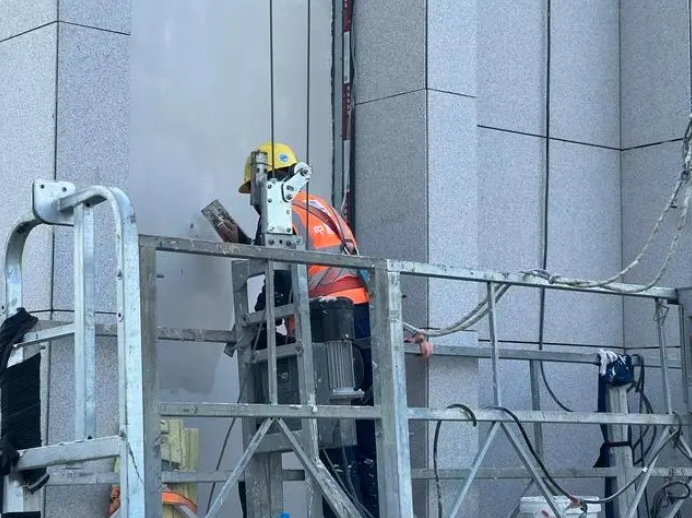

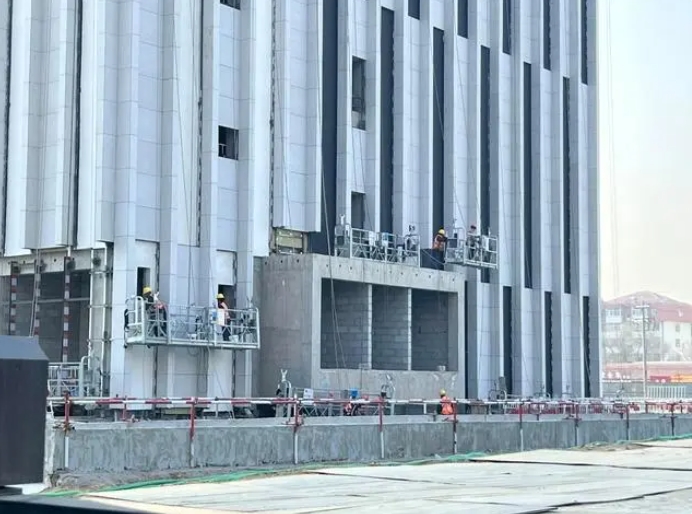

工人们一丝不苟地裁切软管,仔细对准管道井的每一处焊点,将照明电路按照预定位置逐一连接……在位于烟台档案馆以西、金滩东路以南的烟台移动5G大数据中心项目施工现场,放眼望去,高达16层的5G大数据中心已安设的玻璃幕墙,在阳光下熠熠生辉,淡雅的主色调大气磅礴。各作业面上人头攒动,装修工人各司其职,协同作战,项目轮廓已愈发清晰。


距离竣工交付仅剩最后9个多月,忙碌写在每一位现场工作人员的脸上。“项目部计划在4月30日前完成所有幕墙工程施工,根据工期紧张、装修分项较多的情况,将总计划拆解到每周、每天,针对施工存在较大难度和风险的节点,加大管控力度,做好工序穿插。”中建八局第一建设有限公司烟台移动项目技术负责人郝云祥介绍说,项目按照国标A等级设计,在设备节能配置、能源综合利用、数智化监控及绿色节能技术等全方面采用绿色设计、绿色运维管理,投运后全年平均电能利用效率(PUE)可降低至1.29以内,是货真价实的“绿色建筑”。


记者了解到,烟台移动5G大数据中心于2022年7月开工建设,主要由旗舰营业厅、大数据核心机房、网络运行维护中心、机房配套监控中心、大数据应用中心以及办公区域组成,建筑占地面积13610㎡,总建筑面积36274.51㎡,其中地上约2.7万㎡、地下约9000㎡。


大数据时代已然来临,大数据中心无疑是重要的基础设施和功能支撑。年内正式亮相的“最强大脑”,将给烟台市民的数字生活带来哪些新气象?“项目建设完成后,可满足600万5G客户容量,400万千兆客户的覆盖,数百万级以上物联网需求。”烟台移动工程建设中心主任贺红岩告诉记者,项目建成后,将具备双路专线和高压柴油发电机组,进一步提升运行可靠性和韧性。
